渠道復合防滲土工膜焊接質量檢測細則
發布時間:2021-01-08 17:48:29 閱讀:
1、檢測部位
PE土工膜焊接后,應及時對下列部位的焊接質量進行檢測:
a全部焊縫。
b.焊縫結點。
c.破損修補部位。
d.漏焊和虛焊的補焊部位。
e.前次檢驗未合格再次補焊的部位。
2、現場檢測方法及設備規定
a、檢測方法應采用充氣法,即雙焊縫加壓檢測法及真空罐法,即真空壓力檢漏法。
b、檢測設備應采用氣壓式檢測儀及真空檢測儀。
3、焊接質量要求
a、雙焊縫充氣長度為30一60m,雙焊縫間充氣壓力達到0.1-0.2MPa,保持1-5min,壓力無明顯下降即為合格。
b、對單焊縫和T形結點及修補點應采用5c0mx5c0m方格進行真空檢測。真空壓力不小于0.005MaP,保持30s,肥皂液或洗滌靈不起泡即為合格。
4、現場檢測規定
a、檢測完畢,應立即對檢測時所做的充氣打壓穿孔全部用擠壓焊接法補焊。
b、檢測過程及結果應詳細記錄并標示在施工圖上。
c、檢測人員應在檢測記錄上簽字并簽署明確結論、意見和建議。
d、對質檢不合格處應及時標記并補焊。經再檢合格后方可銷號并記錄在案。
e、質量保障小組應負責檢測的監督及管理。
f、應始終保護已焊接合格的PE土工膜不受任何損壞。不得穿釘鞋、高跟鞋及硬底鞋在土工膜上踩踏,各類機械設備不得碾壓土工膜,不應使用有可能損傷土工膜的工、器具。在土工膜鋪設及焊接驗收合格后,應在24h內在其上面鋪筑30mm厚M10水泥砂漿保護層;在下道工序不具備施工條件時,應采取另外的臨時防護措施(如覆蓋工業線毯),以防紫外線加速防滲土工膜的老化。

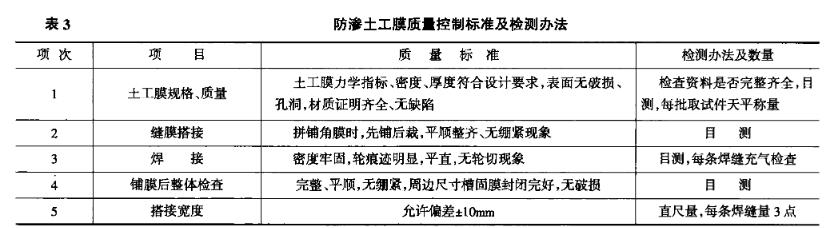

復合防滲土工膜質量控制標準及檢測辦法:

PE土工膜焊接后,應及時對下列部位的焊接質量進行檢測:
a全部焊縫。
b.焊縫結點。
c.破損修補部位。
d.漏焊和虛焊的補焊部位。
e.前次檢驗未合格再次補焊的部位。
2、現場檢測方法及設備規定
a、檢測方法應采用充氣法,即雙焊縫加壓檢測法及真空罐法,即真空壓力檢漏法。
b、檢測設備應采用氣壓式檢測儀及真空檢測儀。
3、焊接質量要求
a、雙焊縫充氣長度為30一60m,雙焊縫間充氣壓力達到0.1-0.2MPa,保持1-5min,壓力無明顯下降即為合格。
b、對單焊縫和T形結點及修補點應采用5c0mx5c0m方格進行真空檢測。真空壓力不小于0.005MaP,保持30s,肥皂液或洗滌靈不起泡即為合格。
4、現場檢測規定
a、檢測完畢,應立即對檢測時所做的充氣打壓穿孔全部用擠壓焊接法補焊。
b、檢測過程及結果應詳細記錄并標示在施工圖上。
c、檢測人員應在檢測記錄上簽字并簽署明確結論、意見和建議。
d、對質檢不合格處應及時標記并補焊。經再檢合格后方可銷號并記錄在案。
e、質量保障小組應負責檢測的監督及管理。
f、應始終保護已焊接合格的PE土工膜不受任何損壞。不得穿釘鞋、高跟鞋及硬底鞋在土工膜上踩踏,各類機械設備不得碾壓土工膜,不應使用有可能損傷土工膜的工、器具。在土工膜鋪設及焊接驗收合格后,應在24h內在其上面鋪筑30mm厚M10水泥砂漿保護層;在下道工序不具備施工條件時,應采取另外的臨時防護措施(如覆蓋工業線毯),以防紫外線加速防滲土工膜的老化。
